  近日,由中国能建西北院总承包建设的唐山海泰光热+光伏一体化项目100兆瓦光热工程项目首套定日镜组装下线,标志着该项目定日镜施工全面拉开序幕。

  唐山海泰新能科技股份有限公司光热+光伏一体化项目100兆瓦光热项目位于新疆维吾尔族自治区吐鲁番香市高昌区北侧七泉湖镇,是新疆维吾尔自治区2022年第二批市场化并网新能源项目(吐鲁番市项目)的四个光热+光伏一体化项目之一,项目采用光热+光伏一体化的形式,其中光热100兆瓦,光伏900兆瓦。该100兆瓦光热发电项目采用塔式聚光集热系统,镜场面积为52.479万平方米,储热时长为12小时,吸热器中心标高为190米,额定输出功率为314百万瓦特。吸热塔采用混合结构,分两部分,混凝土部分从基础到174.0米处,钢结构部分从174.0~220.0米。设置1*100%蒸汽发生系统,对应1台100兆瓦汽轮发电机组供汽。

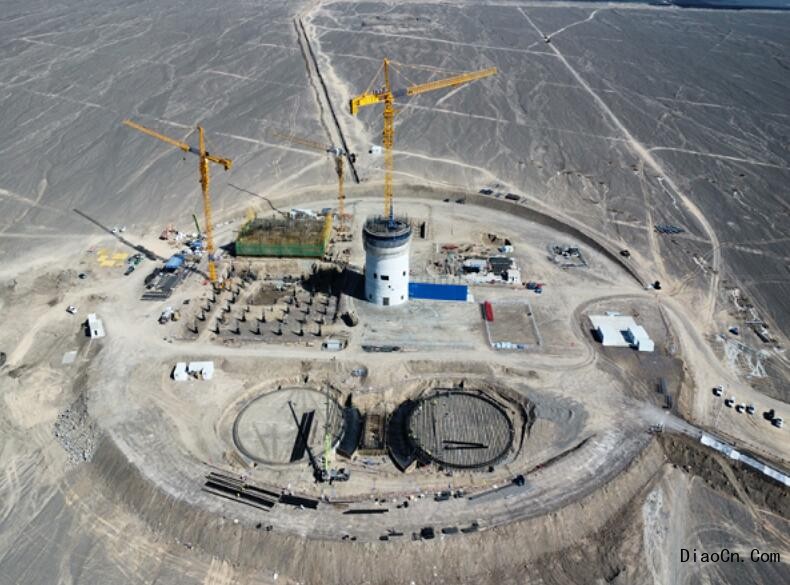

  目前,该项目按计划稳步推进。吸热塔0.00~70.5米筒壁开始浇筑,定日新疆维吾尔自治区放桩105根,主厂房±0m以下基础施工完成,一层楼板混凝土浇筑完成,厂前区±0m以下基础施工完成,一层楼板混凝土浇筑完成。

  项目建成后,可与光伏、风电等波动性电源共同形成互补性强、可持续性好的多能互补电力系统,实现光伏的高比例上网,充分释放光伏的低成本优势,填补用电高峰期的光伏发电的电力供应缺口。(张瑞祥)

吊车圈    吊车群

吊车圈                       扫码加入千人吊车群


(责任编辑:风力发电)
下一篇:

三峡170MW风电项目机组及塔筒采购招标

上一篇:

500MW!国内首个中德合作海上风电项目获得核准

  • 信息二维码

    手机看新闻

  • 分享到
打赏
免责声明
•
本文仅代表作者个人观点,本站未对其内容进行核实,请读者仅做参考,如若文中涉及有违公德、触犯法律的内容,一经发现,立即删除,作者需自行承担相应责任。涉及到版权或其他问题,请及时联系我们
