客服热线:18690507177

广投集团稳步推进广西首个海上风电示范项目建设

2023-11-13 15:48:52浏览:166 来源:中国电力网
核心摘要:2023年下半年以来,广投集团全面贯彻落实广西首个海上风电示范项目建设动员大会精神,以打造优质工程、绿色工程、廉洁工程为目标,旗帜鲜明重实干、强实效、抓落实,统筹多方资源,强化工作力量,截至目前累计投资超10亿元,完成首台风机吊装等多个里程碑式建设节点,项目建设跑出加速度、取得新成效。海上工程方面,广投海上风电建设项目团队在三季度顺利完成2台风机吊装,220kV海缆、陆缆、66kV海缆已顺利下线并
2023年下半年以来,广投集团全面贯彻落实广西首个海上风电示范项目建设动员大会精神,以打造优质工程、绿色工程、廉洁工程为目标,旗帜鲜明重实干、强实效、抓落实,统筹多方资源,强化工作力量,截至目前累计投资超10亿元,完成首台风机吊装等多个里程碑式建设节点,项目建设跑出加速度、取得新成效。

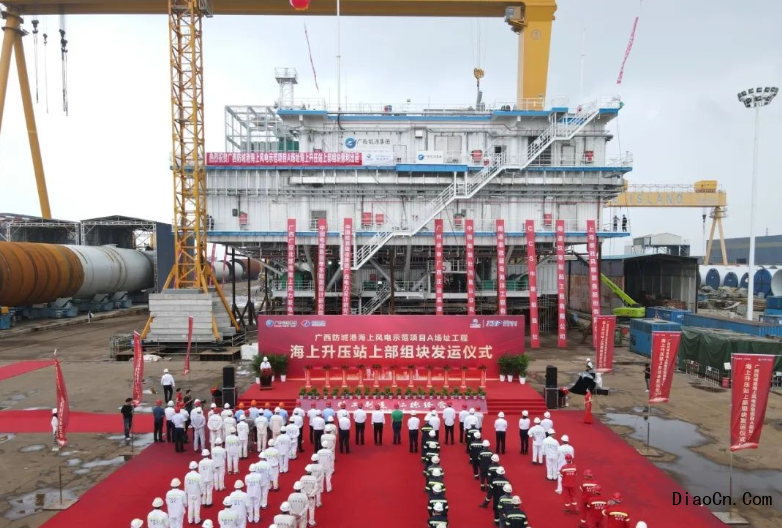

海上工程方面,广投海上风电建设项目团队在三季度顺利完成2台风机吊装,220kV海缆、陆缆、66kV海缆已顺利下线并发运。经过5个多月数百名工人的日夜奋战,国内单体容量最大的模块化海上升压站已建造完工并运抵北部湾海域开始启动调试,力争年底海上升压站倒送电成功。陆上工程方面,项目规划建设一座220kV陆上集控中心。当前电气楼主体完成封顶,正在稳步有序进行电气设备安装及调试。



在冲刺海上风电首批机组并网发电的关键时刻,广投集团将继续紧盯节点、加快推进,全力以赴项目建设各项工作,以实际行动助力实现广西海上风电零的突破”,为奋力开创新时代壮美广西新局面作出更大贡献!

来源:广西投资集团

吊车圈    吊车群

        吊车圈               扫码加入千人吊车群


(责任编辑:风力发电)
下一篇:

【三局建筑】工程人的节日|立秋,开启一场收获之旅!

上一篇:

成都分公司-海东红狮半导体有限公司一期年产10万吨多晶硅项目汽车吊租赁招标公告

  • 信息二维码

    手机看新闻

  • 分享到
打赏
免责声明
•
本文仅代表作者个人观点,本站未对其内容进行核实,请读者仅做参考,如若文中涉及有违公德、触犯法律的内容,一经发现,立即删除,作者需自行承担相应责任。涉及到版权或其他问题,请及时联系我们
