龙源乌恰风电项目建设正酣

2023-09-13 14:48:20浏览:247 来源:中国电力网
核心摘要:近日,在乌恰县吾合沙鲁乡龙源乌恰风电项目施工现场,升压站施工方正在紧张地施工。目前,升压站已完成1#主变安装,4台SVG安装,220GIS安装,110GIS安装,35kV预制舱及设备安装,二次舱安装。该项目是南疆四地州首个风电项目,于2022年10月16日落地乌恰县吾合沙鲁乡。配套安装38台轮毂高度为110m,单机容量为5MW和6.5MW联合动力机组,规划总装机规模为20万千瓦,拟新建5万千瓦/2

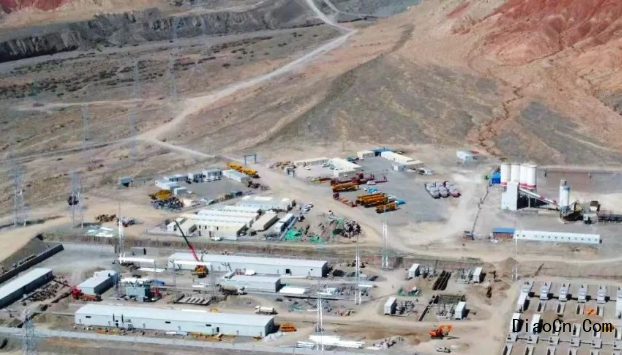

近日,在乌恰县吾合沙鲁乡龙源乌恰风电项目施工现场,升压站施工方正在紧张地施工。目前,升压站已完成1#主变安装,4台SVG安装,220GIS安装,110GIS安装,35kV预制舱及设备安装,二次舱安装。



该项目是南疆四地州首个风电项目,于2022年10月16日落地乌恰县吾合沙鲁乡。配套安装38台轮毂高度为110m,单机容量为5MW和6.5MW联合动力机组,规划总装机规模为20万千瓦,拟新建5万千瓦/20万千瓦时储能系统,年平均等效上网小时数为2730h,总投资127126万元,预计9月底并网。

项目投产后预计年平均上网电量为54061万千瓦时,每年可节约标准煤16.05万吨,减少二氧化碳排放约43.8万吨,二氧化硫约84.2吨、氮氧化物94.2吨。目前,项目已完成道路修筑38km,基础浇筑38基,吊装9台。

来源:克州零距离
