中国能建广东院阳江青洲一、二海上风电场项目完成全部92套风机导管架吊装

2023-08-26 16:02:18浏览:192 来源:中国电力网
核心摘要:近日,由中国能建广东院EPC总承包建设的阳江青洲一、二海上风电场项目完成全部92套风机导管架吊装。该项目风机基础采用四桩导管架基础型式,导管架高度为63.5-67.5米,重约1450余吨。中国能建广东院针对海上施工窗口期短的特点开展创新管理,引进了具备强大动力系统的施工船舶开展导管架基础施工工作,将施工功效从10小时提高至4小时,一天可吊装完成3套导管架,有力推进了项目建设。首套导管架于3月4日完
近日,由中国能建广东院EPC总承包建设的阳江青洲一、二海上风电场项目完成全部92套风机导管架吊装

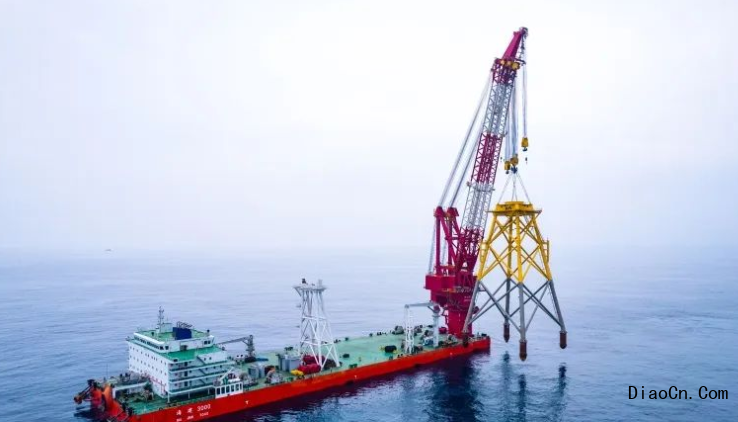

该项目风机基础采用四桩导管架基础型式,导管架高度为63.5-67.5米,重约1450余吨。中国能建广东院针对海上施工窗口期短的特点开展创新管理,引进了具备强大动力系统的施工船舶开展导管架基础施工工作,将施工功效从10小时提高至4小时,一天可吊装完成3套导管架,有力推进了项目建设。首套导管架于3月4日完成吊装,历时5个月全部92套导管架吊装完成。

青洲一、二项目是广东省首批近海深水区海上风电项目,由广东省能源集团投资建设,总装机容量1000兆瓦,共布置92台11兆瓦海上风力发电机组,配套建设一座500千伏海上升压站和一座陆上控制中心。项目建成后,每年可为电网提供清洁电能36亿度,并作为广东(阳江)国际风电城建设的重要力量,对促进广东省能源生产与消费结构进一步优化、推动广东省乃至全国海上风电产业创新发展、加快实现碳达峰碳中和目标具有重要意义。

来源:中国能建广东院
