核心摘要:近日,在国电象山1#海上风电场(二期)工程施工现场,打桩船、风机安装船、交通船等51艘各类型船舶正加紧作业。据了解,该项目共需要完成群桩沉桩160根、单桩沉桩36根、风机安装56台。截至8月14日,已完成群桩沉桩72根、单桩沉桩17根、风机安装7台。国电象山1#海上风电场(二期)项目位于象山南田岛东南海域,是浙江省十四五”重点建设项目。风电场区总面积约58.9平方公里,总装机容量为50

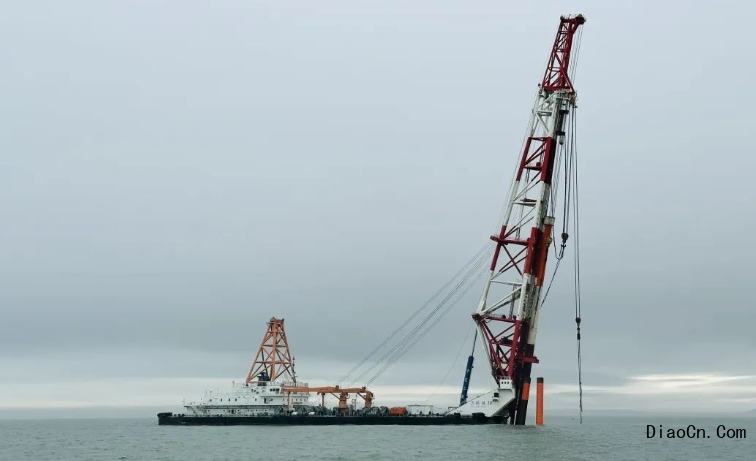

近日,在国电象山1#海上风电场(二期)工程施工现场,打桩船、风机安装船、交通船等51艘各类型船舶正加紧作业。

据了解,该项目共需要完成群桩沉桩160根、单桩沉桩36根、风机安装56台。截至8月14日,已完成群桩沉桩72根、单桩沉桩17根、风机安装7台。



国电象山1#海上风电场(二期)项目位于象山南田岛东南海域,是浙江省十四五”重点建设项目。风电场区总面积约58.9平方公里,总装机容量为504兆瓦,共布设56台单机容量为9兆瓦的海上风力风电机组,实际总投资约50亿元。

该项目建成后预计年发电量可达16亿千瓦时,与传统燃煤火电机组相比,每年可节约标煤53.25万吨,节约淡水426.5万立方米,减少二氧化碳排放102.17万吨,减少灰渣25.1万吨,并相应减少工业废水和温排水排放,对推动浙江省能源结构调整、产业结构升级,促进地方经济高质量发展具有重要意义。

来源:象山发布
