中核汇能100MW风电项目最新进度

2023-08-26 15:57:23浏览:214 来源:中国电力网
核心摘要:8月20日,在七十三团中核汇能100MW风电项目施工现场,施工人员正在建设第17座风机基座,待剩余3座基座完成后,将正式进入风机叶片安装阶段。据了解,中核汇能100MW风电项目由中核汇能有限公司投资建设,总投资额达4.5亿元,建设内容包括:安装20台单机容量为5MW的风力发电机组,配套建设15MW/30MWh的储能设施、110kV升压站、110千伏输电线路等。项目建成后预计年等效满负荷运行小时数1

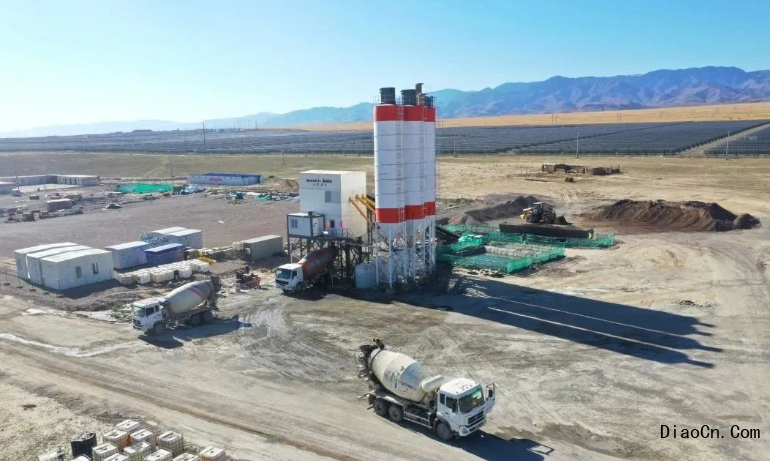

8月20日,在七十三团中核汇能100MW风电项目施工现场,施工人员正在建设第17座风机基座,待剩余3座基座完成后,将正式进入风机叶片安装阶段。



据了解,中核汇能100MW风电项目由中核汇能有限公司投资建设,总投资额达4.5亿元,建设内容包括:安装20台单机容量为5MW的风力发电机组,配套建设15MW/30MWh的储能设施、110kV升压站、110千伏输电线路等。项目建成后预计年等效满负荷运行小时数1800小时,年发电量2亿千瓦时左右。



中核汇能100MW风电项目是师市第一个风电项目,也是七十三团重点招商引资项目。该项目与同等规模的燃煤电厂相比,每年可节约标准煤5.47万吨,减少二氧化碳排放量约14.42万吨,减少烟尘约5.92吨。项目自5月动工建设以来,采取风电基座、储能设施、输电线路等设施建设同步进行,工期预计持续6个月。
