云南能投大姚涧水塘梁子风电项目全容量并网发电

2023-08-26 15:54:28浏览:186 来源:中国电力网
核心摘要:8月22日,云南能源投资股份有限公司大姚涧水塘梁子风电项目成功实现全容量并网发电。涧水塘梁子风电项目是云南省保供给 促投资”新能源项目之一,项目建设8台单机容量6.25兆瓦风电机组,总装机容量50兆瓦,年平均上网电量约1.5亿度,年等效满负荷小时数3000小时,项目总投资约3亿元。8月9日升压站带电运行,8月12日首台机组并网发电,8月22日成功实现全容量并网发电,项目从开工到并网发电

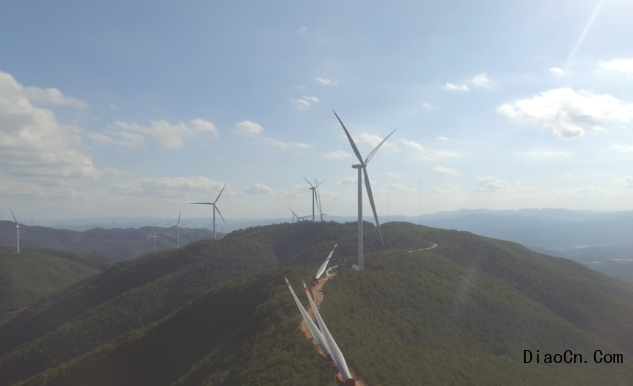

8月22日,云南能源投资股份有限公司大姚涧水塘梁子风电项目成功实现全容量并网发电。



涧水塘梁子风电项目是云南省保供给 促投资”新能源项目之一,项目建设8台单机容量6.25兆瓦风电机组,总装机容量50兆瓦,年平均上网电量约1.5亿度,年等效满负荷小时数3000小时,项目总投资约3亿元。

8月9日升压站带电运行,8月12日首台机组并网发电,8月22日成功实现全容量并网发电,项目从开工到并网发电仅4个月时间,成为楚雄州2016年以来首个取得核准、首个合法开工、首个完成风机吊装、首个并网发电的风电项目。投运后,该项目每年预计工业产值约4500万元,纳税600万元,可节约标准煤约 4.28 万吨,减少二氧化碳排放约15 万吨,具有较好的社会经济效益。

来源:云南能源投资股份有限公司
